TCVN 8859:2023 — Lớp móng cấp phối đá dăm trong kết cấu áo đường – Thi công và nghiệm thu
Trạng thái: Bản chuyển từ PDF trong kho Drive, đang hậu kiểm. Bảng, hình và trang có ký hiệu/bố cục phức tạp giữ bằng ảnh từ PDF; nội dung trong ảnh chưa tìm kiếm hoặc chỉnh sửa như văn bản được. Chưa đối chiếu độc lập toàn bộ với bản phát hành chuẩn.
Hồ sơ VSQI ghi còn hiệu lực; tra cứu ngày 13/10/2026. Thay thế TCVN 8859:2011.
Danh mục tiêu chuẩn cùng lĩnh vực.

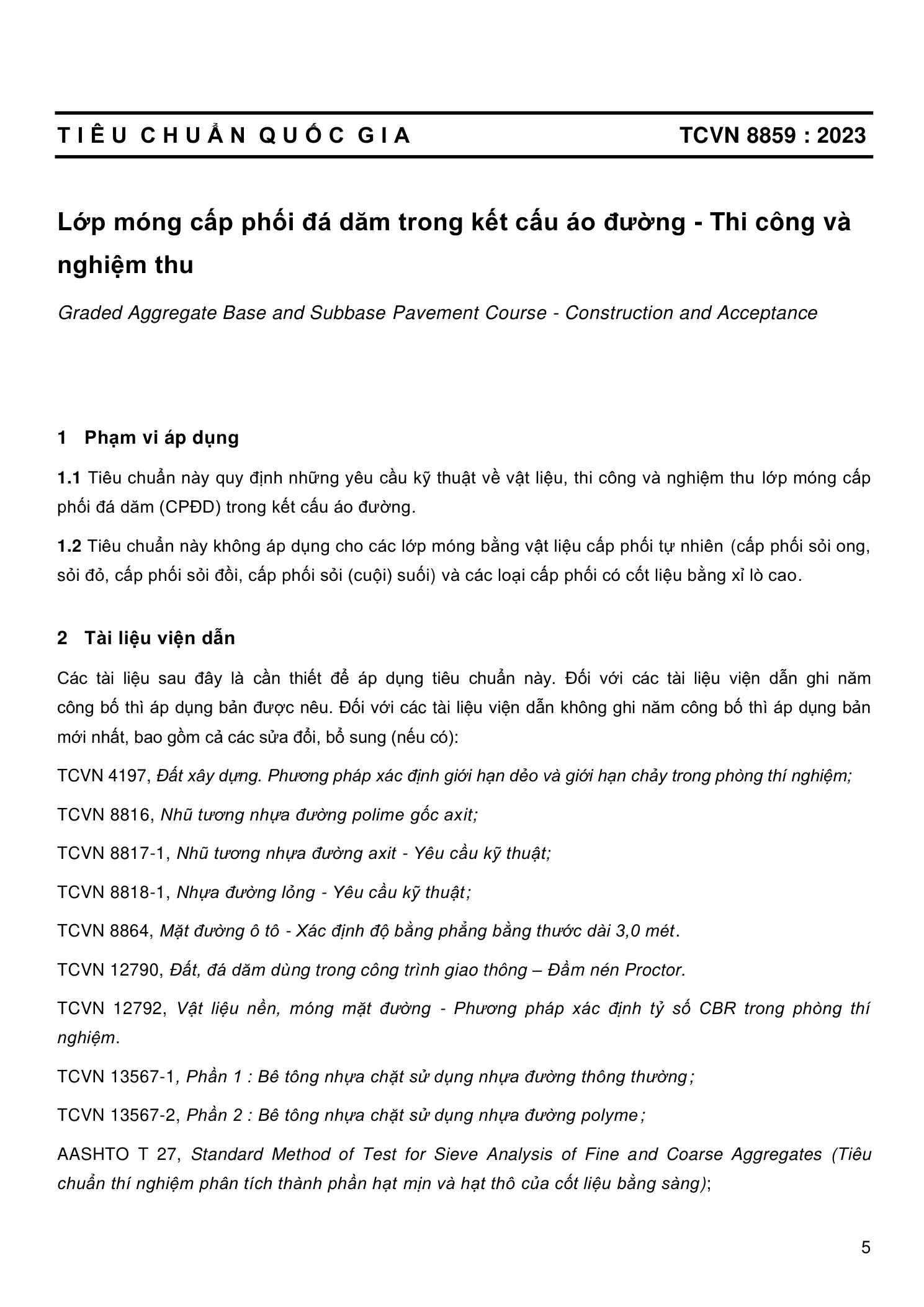

1 Phạm vi áp dụng
2 Tài liệu viện dẫn

AASHTO T 96, Standard Method of Test for Resistance to Degradation of Small-Size Coarse Aggregate by Abrasion and Impact in the Los Angeles Machine (tiêu chuẩn thí nghiệm xác định độ mài mòn của cốt liệu thô bằng máy Los Angeles); AASHTO T 191, Standard Method of Test for Density of Soil In-Place by the Sand-Cone Method (tiêu chuẩn thí nghiệm xác định khối lượng thể tích của đất tại hiện trường bằng phễu rót cát).
3 Thuật ngữ, định nghĩa
Trong tiêu chuẩn này sử dụng thuật ngữ và định nghĩa sau: 3.1 Cấp phối đá dăm (Graded Aggregate) Là hỗn hợp đá có các thành phần hạt tuân theo nguyên lý cấp phối liên tục, ký hiệu là CPĐD. 3.2 Cỡ hạt lớn nhất danh định (Nominal maximum size of aggregate) Là cỡ hạt có đường kính lớn nhất quy ước của một loại cấp phối đá dăm, ký hiệu là Dmax. Cỡ hạt danh định này nhỏ hơn so với đường kính của cỡ hạt lớn nhất tuyệt đối và tỷ lệ hàm lượng lọt qua sàng ứng với cỡ hạt danh định của một loại cấp phối đá dăm thường chiếm từ 75-95%.
4 Phân loại CPĐD
4.1 Căn cứ nguồn gốc vật liệu dùng để sản xuất CPĐD và chất lượng CPĐD, CPĐD được chia làm 02
loại: − Cấp phối đá dăm loại I (ký hiệu là CPĐD-I): Là cấp phối đá dăm được nghiền từ đá nguyên khai. − Cấp phối đá dăm loại II (ký hiệu là CPĐD-II): Là cấp phối đá dăm được nghiền từ đá nguyên khai hoặc sỏi cuội, trong đó cỡ hạt nhỏ hơn 2,36 mm có thể là vật liệu hạt tự nhiên không nghiền nhưng khối lượng không vượt quá 50% khối lượng CPĐD. Khi CPĐD được nghiền từ sỏi cuội thì ít nhất 75 % số hạt trên sàng 9,5 mm phải có từ hai mặt vỡ trở lên.
4.2 Căn cứ vào cỡ hạt lớn nhất danh định Dmax (CPĐD-Dmax), CPĐD được chia làm 03 loại:
− Cấp phối đá dăm có cỡ hạt lớn nhất danh định Dmax = 37,5 mm (ký hiệu là CPĐD-37,5). − Cấp phối đá dăm có cỡ hạt lớn nhất danh định Dmax = 25 mm (ký hiệu là CPĐD-25). − Cấp phối đá dăm có cỡ hạt lớn nhất danh định Dmax = 19 mm (ký hiệu là CPĐD-19).
5 Phạm vi sử dụng các loại CPĐD
5.1 CPĐD loại I được sử dụng làm lớp móng trên (hoặc móng dưới trên cơ sở xem xét yếu tố kinh tế, kỹ
thuật) của các kết cấu áo đường mềm và cứng theo các chỉ dẫn ở các tiêu chuẩn thiết kế kết cấu áo
đường mềm và kết cấu áo đường cứng hiện hành.
5.2 CPĐD loại II được sử dụng làm lớp móng dưới của kết cấu áo đường có tầng mặt loại A1 và làm lớp
móng trên cho kết cấu áo đường có tầng mặt loại A2 hoặc cấp thấp hơn của kết cấu áo đường mềm.
5.3 Cả hai loại CPĐD loại I và II đều có thể được sử dụng làm lớp móng dưới của kết cấu áo đường cứng
bê tông xi măng. Trường hợp xe lưu thông trên đường chủ yếu chỉ có tải trọng trục từ 80kN trở xuống và nếu tổng số trục xe tích lũy trong suốt thời kỳ khai thác sau quy đổi tương đương 80kN không vượt quá 1x106, thì cho phép sử dụng CPĐD loại I để làm lớp móng trên của kết cấu áo đường cứng bê tông xi măng.
6 Yêu cầu kỹ thuật đối với CPĐD
6.1 Yêu cầu về loại đá
Các loại đá gốc được sử dụng để nghiền sàng làm cấp phối đá dăm phải có cường độ nén tối thiểu phải đạt 60 MPa nếu dùng cho lớp móng trên và 40 MPa nếu dùng cho lớp móng dưới. Không được dùng đá xay có nguồn gốc từ đá sa thạch (đá cát kết, bột kết) và diệp thạch (đá sét kết, đá sít).
6.2 Yêu cầu về thành phần hạt của vật liệu CPĐD

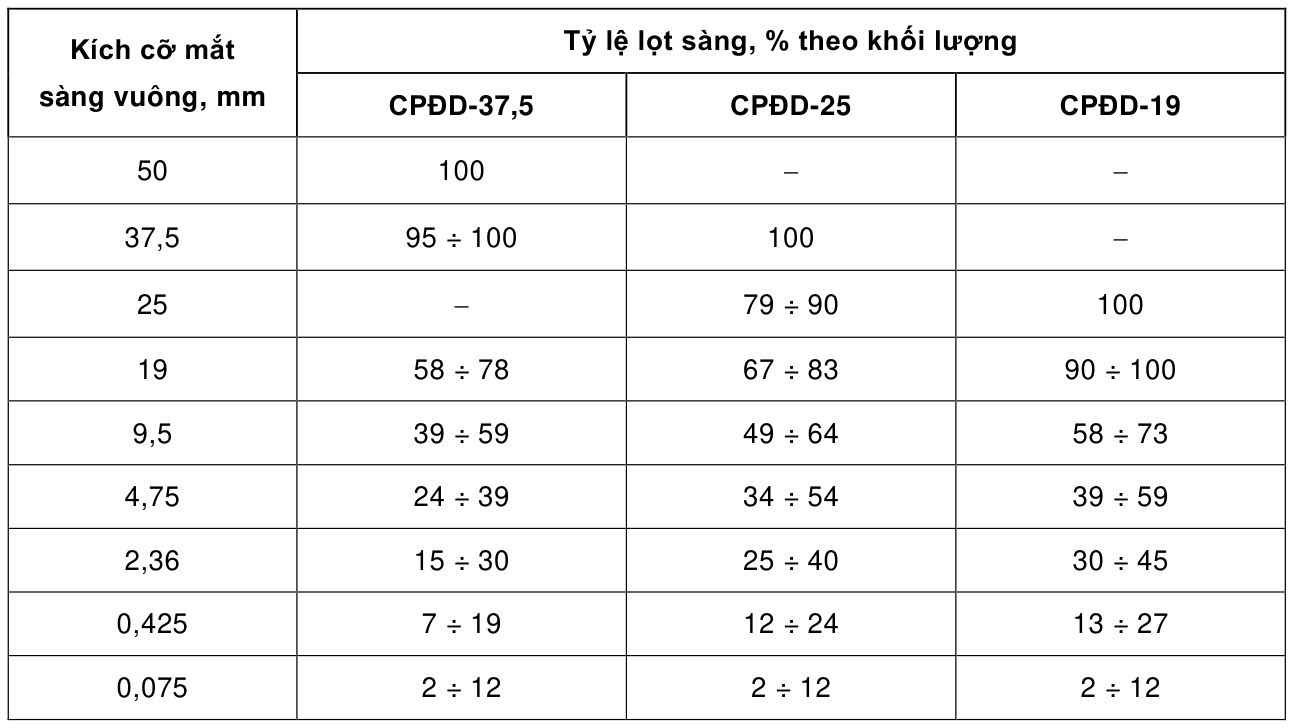

6.2.1 Thành phần hạt của vật liệu CPĐD được quy định tại Bảng 1.
Bảng 1 - Thành phần hạt của CPĐD

6.2.2 Việc lựa chọn loại CPĐD-Dmaxphải căn cứ vào chiều dày thiết kế của lớp móng và phải được chỉ rõ trong hồ sơ thiết kế kết cấu áo đường và chỉ dẫn kỹ thuật của công trình: − CPĐD-37,5 thích hợp dùng cho lớp móng dưới;
− CPĐD-25 thích hợp dùng cho lớp móng trên; − CPĐD-19 thích hợp dùng cho việc bù vênh và tăng cường trên các kết cấu mặt đường cũ trong nâng cấp, cải tạo.
6.3 Yêu cầu về chỉ tiêu cơ lý của vật liệu CPĐD

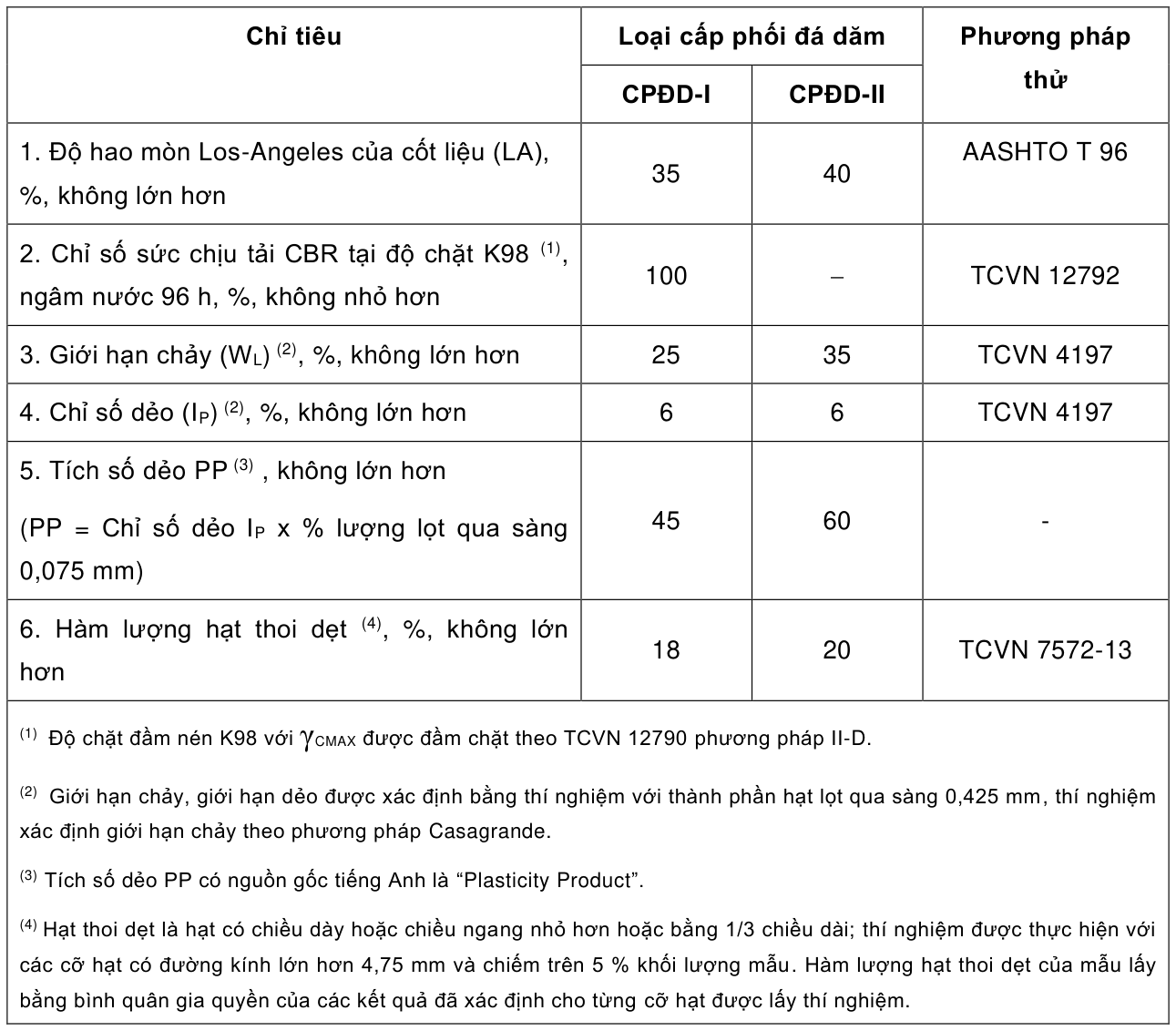

Các chỉ tiêu cơ lý của vật liệu CPĐD được quy định tại Bảng 2.
Bảng 2 - Chỉ tiêu cơ lý của vật liệu CPĐD

6.4 Lấy mẫu CPĐD
6.4.1 Việc lấy mẫu cấp phối đá dăm thành phẩm tại bãi chứa hoặc tại hiện trường để phục vụ cho công tác kiểm tra thành phần cấp phối hạt sau khi chế tạo, cần thực hiện như sau: − Yêu cầu lấy mẫu tại các đống đá CPĐD đã được nghiền sàng và pha trộn thành phẩm; − Khối lượng lấy mẫu CPĐD để kiểm tra chất lượng vật liệu được quy định tại Bảng 3;
− San gạt lớp bề mặt, tiến hành dùng xẻng để lấy mẫu ở độ sâu tối thiểu 0,20 m so với bề mặt ban đầu; − Tiến hành đồng thời lấy mẫu đá tại 4 vị trí khác nhau trên một đống đá CPĐD, sau đó trộn lại thành một mẻ đá có khối lượng yêu cầu đem đóng vào thùng hoặc túi để bảo quản, đưa về phòng thí nghiệm.

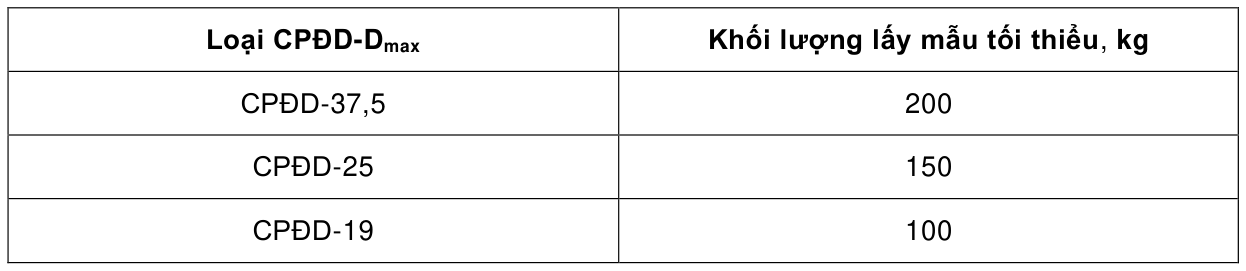

Bảng 3 - Khối lượng mẫu CPĐD tối thiểu

6.4.2 Việc lấy mẫu phải khách quan. Mẫu được bảo quản trong thùng gỗ, xô nhựa hoặc bao túi, có dán nhãn hiệu lấy mẫu.
6.4.3 Trước khi thí nghiệm phân tích thành phần hạt, yêu cầu phải đổ mẫu từ thùng hoặc từ túi ra, trộn đều từ 2 phút đến 3 phút, sau đó mới lấy mẫu đá chính thức để làm thí nghiệm. Trình tự như sau: − Thực hiện trộn đều và chia chỗ đá đem về thành 4 phần bằng nhau; − Tiến hành xúc lấy mẫu đại diện từ 4 phần bằng nhau đó theo nguyên tắc lấy đều đối với từng phần.
6.4.4 Mẫu thí nghiệm được lấy phải đại diện cho lô sản phẩm hoặc đoạn được thí nghiệm, kiểm tra. Tùy thuộc vào mục đích kiểm tra và điều kiện cụ thể, việc lấy mẫu có thể được thực hiện theo các phương thức khác nhau và tuân thủ các yêu cầu cơ bản sau:
a) Khi lấy mẫu tại cửa xả, phải đảm bảo lấy trọn vẹn toàn bộ vật liệu xả ra, không được để rơi vãi;
b) Khi lấy mẫu trên băng tải, phải lấy hết vật liệu trên toàn bộ mặt cắt ngang của băng tải, đặc biệt chú ý lấy hết các hạt mịn;
c) Không lấy mẫu vật liệu tại cửa xả hoặc trên băng tải của dây chuyền sản xuất khi dây chuyền mới bắt đầu ca sản xuất, chưa ổn định;
d) Khi lấy mẫu vật liệu tại các đống chứa, với mỗi đống, gạt bỏ vật liệu phía trên thân đống thành một mặt phẳng có kích thước không nhỏ hơn 50 cm x 50 cm rồi đào thành hố vuông để lấy cho đủ khối lượng vật liệu theo quy định;
e) Khi lấy vật liệu trên lớp móng đã rải, phải đào thành hố thẳng đứng và lấy hết toàn bộ vật liệu theo chiều dày lớp rải.
6.5 Phương pháp thử
Các phương pháp thử ứng với từng chỉ tiêu cho vật liệu CPĐD được quy định tại Bảng 2.
7 Thi công lớp CPĐD
7.1 Chuẩn bị thi công
7.1.1 Chuẩn bị vật liệu CPĐD
a) Phải tiến hành lựa chọn các nguồn cung cấp vật liệu CPĐD cho công trình. Công tác này bao gồm việc khảo sát, kiểm tra, đánh giá về khả năng đáp ứng các chỉ tiêu kỹ thuật, khả năng cung cấp vật liệu theo tiến độ công trình.
b) Vật liệu CPĐD từ nguồn cung cấp nếu được tập kết về bãi chứa vật liệu thì tiến hành các công tác kiểm tra, đánh giá chất lượng vật liệu.
c) Yêu cầu bãi chứa vật liệu. − Bãi chứa vật liệu nên bố trí gần vị trí thi công và phải tập kết được khối lượng vật liệu CPĐD tối thiểu cho một ca thi công; − Bãi chứa vật liệu phải được gia cố để không bị cày xới, xáo trộn do sự đi lại của các phương tiện vận chuyển, thi công và không để bị ngập nước, không để bùn đất hoặc vật liệu khác lẫn vào; − Không tập kết lẫn lộn nhiều nguồn vật liệu vào cùng một vị trí;
d) Trong mọi công đoạn vận chuyển, tập kết, phải có các biện pháp nhằm tránh sự phân tầng của vật liệu CPĐD (phun tưới ẩm trước khi bốc xúc, vận chuyển).
7.1.2 Chuẩn bị mặt bằng thi công
a) Tiến hành kiểm tra, khôi phục hệ thống cọc định vị tim và mép móng đường.
b) Việc thi công các lớp móng CPĐD chỉ được tiến hành khi mặt bằng thi công đã được nghiệm thu. Khi cần thiết, phải tiến hành kiểm tra lại các chỉ tiêu kỹ thuật quy định của mặt bằng thi công, đặc biệt là độ chặt lu lèn thiết kế.
c) Đối với mặt bằng thi công là móng hoặc mặt đường cũ, phải phát hiện, xử lý triệt để các vị trí hư hỏng cục bộ. Việc sửa chữa hư hỏng và bù vênh phải kết thúc trước khi thi công lớp móng CPĐD. Khi bù vênh bằng CPĐD thì chiều dày bù vênh tối thiểu phải lớn hơn hoặc bằng 3 lần cỡ hạt lớn nhất danh định Dmax.
7.1.3 Chuẩn bị thiết bị thi công
a) Huy động đầy đủ các trang thiết bị thi công chủ yếu như máy rải hoặc máy san, các loại lu, ô tô tự đổ chuyên chở vật liệu, thiết bị khống chế độ ẩm, máy đo đạc cao độ, dụng cụ khống chế chiều dày…, các thiết bị thí nghiệm kiểm tra độ chặt, độ ẩm tại hiện trường…
b) Tiến hành kiểm tra tất cả các tính năng cơ bản của thiết bị thi công chủ yếu như hệ thống điều khiển chiều dày rải của máy rải, hệ thống rung của lu rung, hệ thống điều khiển thủy lực của lưỡi ben máy san, hệ thống phun nước… nhằm bảo đảm khả năng đáp ứng được các yêu cầu kỹ thuật thi công lớp vật liệu CPĐD.
c) Việc đưa các trang thiết bị trên vào dây chuyền thiết bị thi công đại trà phải dựa trên kết quả của công tác thi công thử (xem 7.2).

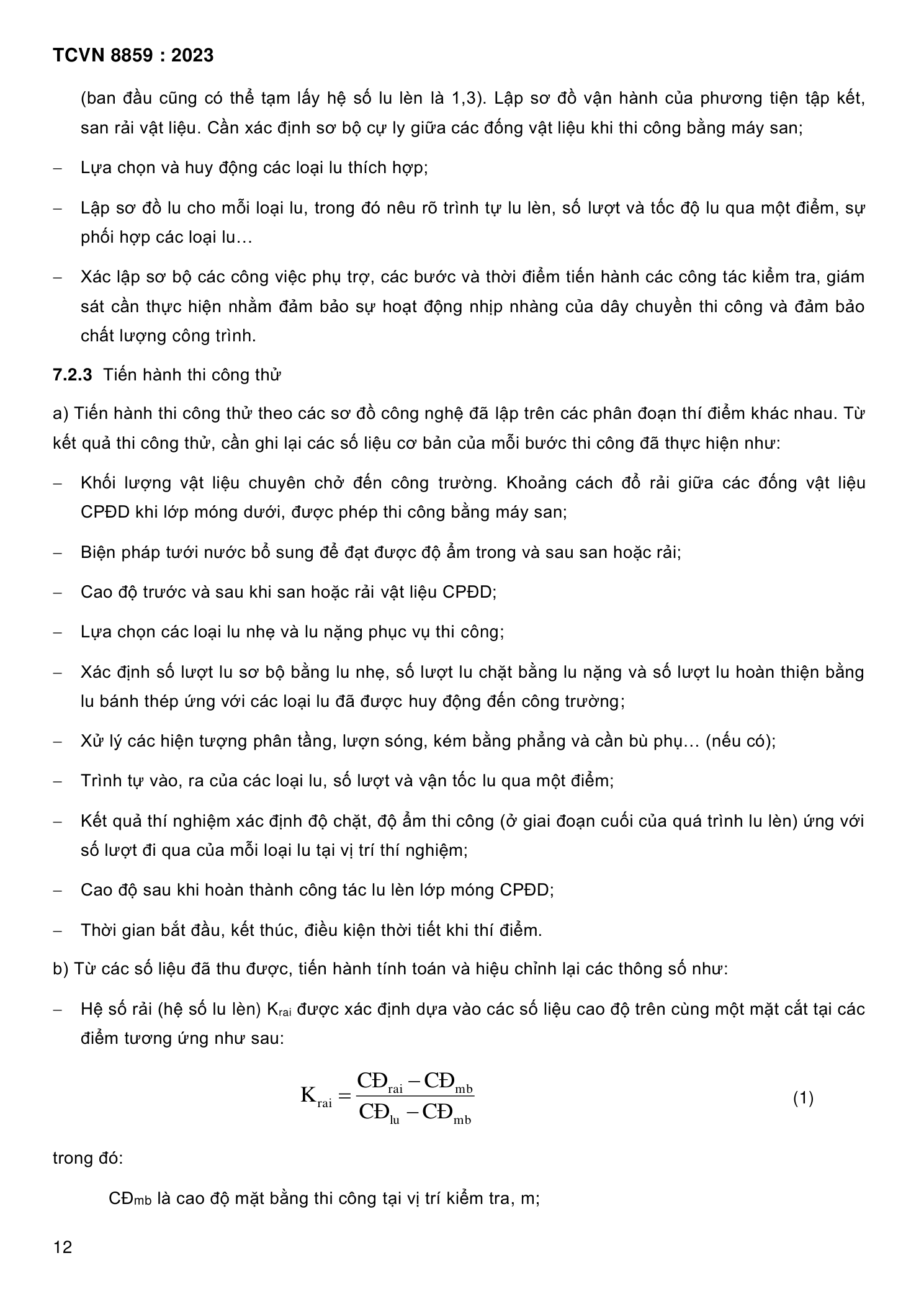

7.2 Thi công thử
7.2.1 Yêu cầu đối với công tác thi công thử
a) Việc thi công thử phải được áp dụng cho mỗi mũi thi công trong các trường hợp sau: − Trước khi triển khai thi công đại trà; − Khi có sự thay đổi thiết bị thi công chính: lu nặng, máy san, máy rải; − Khi có sự thay đổi về nguồn cung cấp vật liệu hoặc loại vật liệu CPĐD; − Khi có sự thay đổi của lớp vật liệu phía dưới.
b) Công tác thi công thử là cơ sở để đề ra biện pháp tổ chức thi công đại trà nhằm bảo đảm được các yêu cầu về kỹ thuật, chất lượng và kinh tế. Do vậy, việc thi công thử phải đưa ra được các thông số công nghệ tối ưu sau: − Sơ đồ tập kết vật liệu, sơ đồ vận hành của máy san hoặc máy rải; − Lựa chọn các loại lu thích hợp với loại đá dùng làm vật liệu CPĐD; − Hệ số lu lèn, chiều dày tối ưu của lớp thi công; − Sơ đồ lu lèn của mỗi loại lu với thứ tự và hành trình lu, vận tốc và số lần lu qua một điểm; − Các công tác phụ trợ như bù phụ, xử lý phân tầng và các bước kiểm tra, giám sát chất lượng và tiến độ thi công.
c) Toàn bộ công tác thi công thử, từ khi lập đề cương cho đến khi xác lập được dây chuyền công nghệ áp dụng cho thi công đại trà, phải được kiểm tra và chấp thuận của đơn vị có trách nhiệm (theo luật hiện hành).
7.2.2 Lập biện pháp tổ chức thi công thử
a) Các phân đoạn được lựa chọn thi công thử phải đại diện cho phạm vi thi công của mỗi mũi thi công về: loại hình, kết cấu của mặt bằng thi công; độ dốc dọc, dốc ngang, bề rộng lớp móng… Thông thường, chiều dài tối thiểu của mỗi phân đoạn thí điểm là 50 m;
b) Căn cứ vào yêu cầu về tiến độ thi công, về tiến độ cung cấp vật liệu, điều kiện thực tế về mặt bằng, về khả năng huy động trang thiết bị thi công và các yêu cầu nêu tại 7.2.1, tiến hành lập ít nhất 2 sơ đồ công nghệ thi công thử ứng với 2 phân đoạn đã được lựa chọn;
c) Khi lập các sơ đồ công nghệ thi công thử, phải xem xét đầy đủ các đặc tính kỹ thuật của các thiết bị thi công hiện có, kết hợp với kinh nghiệm thi công đã được tích lũy và điều kiện thực tế về năng lực thiết bị, hiện trường. Trong sơ đồ công nghệ thi công thử, phải nêu rõ các vấn đề sau: − Theo chỉ dẫn tại 7.3.3, xác định sơ bộ chiều dày của mỗi lớp vật liệu CPĐD sau khi rải hoặc san

CĐrai là cao độ bề mặt lớp CPĐD tại vị trí kiểm tra sau khi rải, m; CĐlu là cao độ bề mặt lớp CPĐD tại vị trí kiểm tra sau khi lu lèn xong (đã đạt độ chặt yêu cầu), m. − Tương quan giữa số lần lu lèn (hoặc công lu) và độ chặt đạt được; − Số lượng phương tiện vận chuyển tham gia vào dây chuyền, cự ly giữa các đống vật liệu (nếu rải bằng máy san).

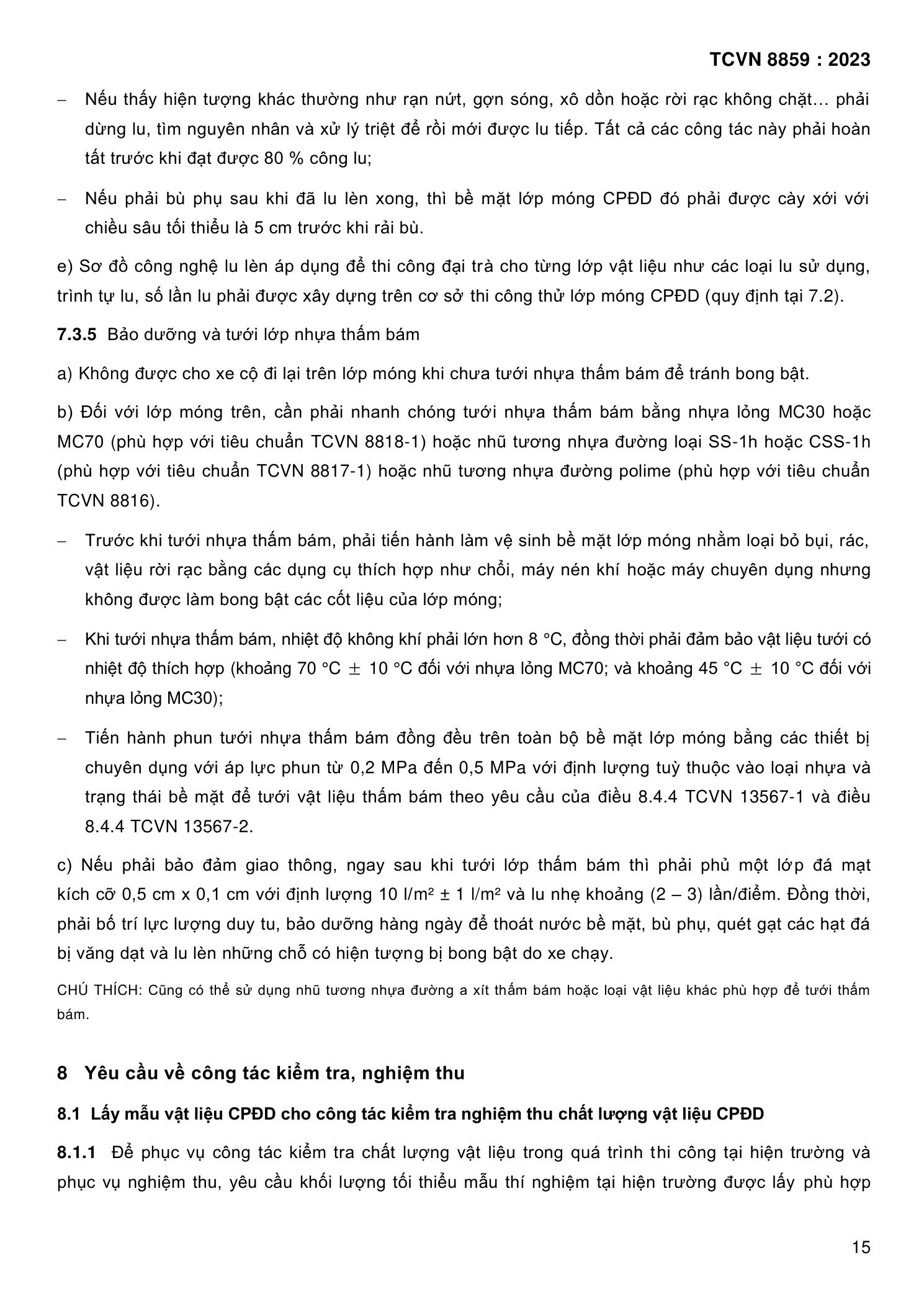

c) Tiến hành hiệu chỉnh sơ đồ thi công thử để áp dụng cho thi công đại trà.
7.3 Thi công lớp móng đường bằng vật liệu CPĐD
7.3.1 CPĐD đã được vận chuyển đến vị trí thi công nên tiến hành thi công ngay nhằm tránh ảnh hưởng đến chất lượng và gây cản trở giao thông.
7.3.2 Yêu cầu về độ ẩm của vật liệu CPĐD
a) Độ ẩm tốt nhất của vật liệu CPĐD nằm trong phạm vi độ ẩm tối ưu (Wo ± 2) % cần duy trì trong suốt quá trình chuyên chở, tập kết, san hoặc rải và lu lèn.
b) Trước và trong quá trình thi công, cần phải kiểm tra và điều chỉnh kịp thời độ ẩm của vật liệu CPĐD. − Nếu vật liệu có độ ẩm thấp hơn phạm vi độ ẩm tối ưu, phải tưới nước bổ sung bằng các vòi phun dạng sương và không được để nước rửa trôi các hạt mịn. Nên kết hợp việc bổ sung độ ẩm ngay trong quá trình san rải, lu lèn bằng bộ phận phun nước dạng sương gắn kèm; − Nếu độ ẩm lớn hơn phạm vi độ ẩm tối ưu thì phải hong khô trước khi lu lèn.
7.3.3 Công tác san rải CPĐD
a) Đối với lớp móng trên, vật liệu CPĐD được rải bằng máy rải.
CHÚ THÍCH: Trường hợp điều kiện mặt bằng thi công không dùng được máy rải thì có thể sử dụng máy san hoặc máy thi công phù hợp để rải CPĐD khi đã có thi công rải thử.
b) Đối với lớp móng dưới, nên sử dụng máy rải để nâng cao chất lượng công trình. Chỉ được sử dụng máy san để rải vật liệu CPĐD khi có đầy đủ các giải pháp chống phân tầng của vật liệu CPĐD. Khi dùng máy san thì CPĐD được đổ thành các đống trên mặt bằng thi công với các khoảng cách thích hợp xác định được thông qua thi công thử nêu tại 7.2 nhưng khoảng cách các đống này không lớn hơn 10 m.
c) Căn cứ vào tính năng của thiết bị, chiều dày thiết kế, có thể phân thành các lớp thi công. Chiều dày của mỗi lớp thi công sau khi lu lèn thông thường là 15 cm. Trường hợp đặc biệt có yêu cầu chiều dày lớn hơn thì phải sử dụng thiết bị lu hiện đại và sơ đồ lu theo kết quả sơ đồ thi công thử tại 7.2, thông thường không vượt quá 20 cm.

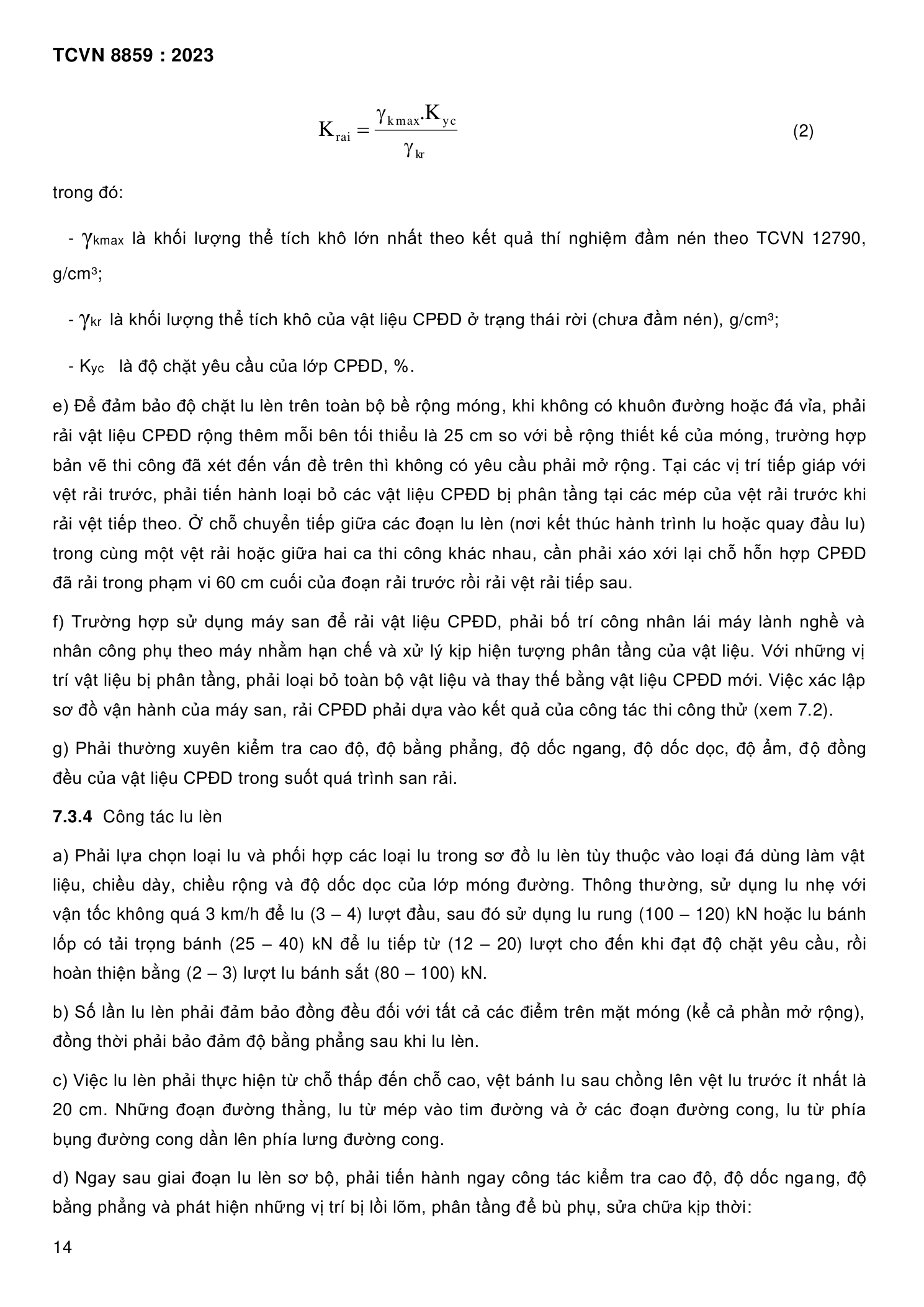

d) Về quyết định chiều dày rải (thông qua hệ số lu lèn) phải căn cứ vào kết quả thi công thử, có thể xác định hệ số rải (hệ số lu lèn) sơ bộ Krai như sau:

8 Yêu cầu về công tác kiểm tra, nghiệm thu

- γcMAX: Khối lượng thể tích khô của CPĐD được đầm chặt theo TCVN 12790 phương pháp II-D. − Việc thí nghiệm kiểm tra độ chặt lu lèn được tiến hành tại mỗi lớp móng CPĐD đã thi công xong;
CHÚ THÍCH: Có thể kiểm tra độ chặt lu lèn bằng phương pháp rót cát theo AASHTO T 191. − Đến giai đoạn cuối của quá trình lu lèn, phải thường xuyên thí nghiệm kiểm tra độ chặt lu lèn để làm cơ sở kết thúc quá trình lu lèn. Cứ 2000 m² phải tiến hành thí nghiệm xác định độ chặt lu lèn tại một vị trí ngẫu nhiên.
8.3.3 Các yếu tố hình học, độ bằng phẳng − Cao độ, độ dốc ngang của bề mặt lớp móng được xác định dựa trên số liệu đo cao độ tại tim và tại mép của mặt móng; − Chiều dày lớp móng được xác định dựa trên số liệu đo đạc cao độ trước và sau khi thi công lớp móng tại các điểm tương ứng trên cùng một mặt cắt (khi cần thiết, tiến hành đào hố để kiểm tra); − Bề rộng lớp móng được xác định bằng thước thép; − Độ bằng phẳng được đo bằng thước 3 m phù hợp với TCVN 8864. Khe hở lớn nhất dưới thước được quy định tại Bảng 4; − Mật độ kiểm tra và các yêu cầu cụ thể quy định tại Bảng 4.

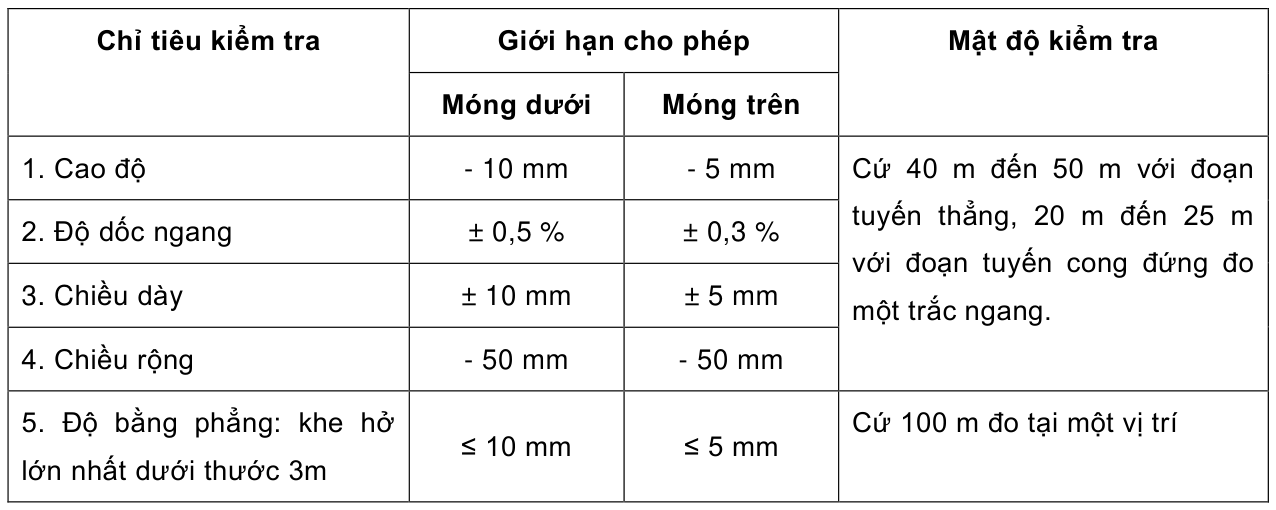

Bảng 4 - Yêu cầu về kích thước hình học và độ bằng phẳng của lớp móng bằng CPĐD

8.4 Kiểm tra sau thi công để phục vụ việc nghiệm thu hạng mục công trình

− Kiểm tra độ chặt lu lèn và chiều dày lớp móng: Cứ 7000 m2 hoặc ứng với 1 km dài (mặt đường 2 làn xe) cần thí nghiệm kiểm tra độ chặt lu lèn tại hai vị trí ngẫu nhiên (riêng trường hợp rải bằng máy san, cần kiểm tra tại ba vị trí ngẫu nhiên). − Kiểm tra các yếu tố hình học và độ bằng phẳng: cần tiến hành kiểm tra với mật độ đo đạc chỉ bằng 20 % khối lượng quy định nêu tại Bảng 4, tương đương với mật độ đo như sau:
- Đo kiểm tra các yếu tố hình học (cao độ tim và mép móng, chiều rộng móng, độ dốc ngang móng): 250 m/ vị trí trên đường thẳng và 100 m/ vị trí trong đường cong;
- Đo kiểm tra độ bằng phẳng bề mặt móng bằng thước 3m: 500 m/vị trí.
CHÚ THÍCH: Các nội dung kiểm tra quy định trong 8.4 được áp dụng trong quá trình thực hiện dự án. Sau khi nghiệm thu, bàn giao đưa công trình vào sử dụng, nếu có thực hiện công tác kiểm tra thì các kết quả kiểm tra có thể không phản ánh đúng thực tế thi công (do công trình đã chịu tác động của điều kiện môi trường (nhiệt độ, mưa, gió), tải trọng khai thác theo thời gian).
9 Quy định về an toàn lao động và bảo vệ môi trường
9.1 Quy định chung đối với việc tuyển chọn, gia công, chế tạo hỗn hợp CPĐD và thi công lớp CPĐD
phải đảm bảo tuân thủ các quy định về vệ sinh, an toàn lao động (ATLĐ) theo các quy chuẩn, tiêu chuẩn hiện hành khác có liên quan. Yêu cầu thực hiện kiểm tra ATLĐ đối với con người, thiết bị và hiện trường trước khi thi công.
9.2 Phải có biện pháp đảm bảo ATGT trong suốt quá trình chuẩn bị, tập kết vật liệu và thi công, tuân
thủ yêu cầu an toàn theo các quy chuẩn, tiêu chuẩn hiện hành khác có liên quan và đảm bảo tối thiểu các quy định dưới đây:
- Trước khi thi công phải đặt biển báo "công trường" ở đầu và cuối đoạn đường thi công, bố trí người và biển báo hướng dẫn đường tránh cho các loại phương tiện giao thông trên đường; quy định sơ đồ chạy đến và chạy đi của ô tô vận chuyển hỗn hợp, chiếu sáng khu vực thi công nếu thi công vào ban đêm.
- Công nhân phục vụ theo máy rải phải có trang bị bảo hộ lao động phù hợp (giầy/ủng, găng tay, khẩu trang, quần áo bảo hộ lao động, ...).
- Trước mỗi ca làm việc phải kiểm tra tất cả các máy móc và thiết bị thi công; sửa chữa điều chỉnh để máy làm việc tốt. Ghi vào sổ trực ban ở hiện trường về tình trạng và các hư hỏng của máy và báo cho người chỉ đạo thi công ở hiện trường kịp thời.
9.3 Khi thi công lớp CPĐD phải tưới nước thường xuyên để đảm bảo hàm lượng bụi không vượt quá
trị số cho phép theo quy định hiện hành và tuân thủ quy định của Luật bảo vệ môi trường.
Thư mục tài liệu tham khảo [1]. QCVN 18:2021/BXD, Quy chuẩn kĩ thuật quốc gia về an toàn trong thi công xây dựng. [2]. AASHTO M 147:2021, Materials for Aggregate and Soil–Aggregate Subbase, Base, and Surface Courses (Vật liệu dùng làm cốt liệu lớp móng dưới và móng trên trong kết cấu áo đường). [3]. JTG/T F20-2015, Technical Guidelines for Construction of Highway Roadbases, (Chỉ dẫn kỹ thuật thi công nền đường). [4]. TRRL RN31, Guide to the structural design of bitumen surfaced roads in tropical and sub-tropical countries (Hướng dẫn thiết kế kết cấu mặt đường bê tông nhựa ở các nước nhiệt đới và cận nhiệt đới). __
